2020二级建造师《机电》真题及答案详细解析(完整版)

发布时间:2024-05-28人气:2074

【答案】B

【解析】2020教材P273,考查机电工程施工现场管理

扬尘控制:运送土方、垃圾、设备及建筑材料等时,不应污损道路。运输容易散落、飞扬、流漏的物料的车辆,应采取措施封闭严密。施工现场出口应设置洗车设施,保持开出现场车辆的清洁。

14. 机电工程项目成本控制的方法中,属于施工准备阶段控制的是( )

A. 成本差异分析

B. 施工成本核算

C. 优化施工方案

D. 注意工程变更

【答案】C

【解析】2020教材P288,考查机电工程施工成本管理

施工准备阶段

(1)制定科学先进、经济合理的施工方案。

(2)根据企业下达的成本目标,以分部分项工程实物工程量为基础,结合劳动定额、材料消耗定额和技术组织措施的节约计划,在优化的施工方案的指导下编制明细而具体的成本计划,并按照部门、施工队和班组的分工进行分解。

(3)间接费用的编制与落实。根据项目建设时间的长短和参加建设人数的多少,编制间接费用预算,并进行明细分解,为今后的成本控制和绩效考评提供依据。

15. 单机试运行方案由项目总工程师组织编制后,审定人是()

A. 项目经理、

B. 企业总工程师

C. 建设单位负责人

D. 总监理工程师

【答案】B

【解析】2020教材P300,考查机电工程项目试运行管理

单机试运行方案编审:试运行方案由施工项目总工程师组织编制,经施工企业总工程师审定,报建设单位或监理单位批准后实施

16. 关于施工计量器具使用管理的说法,错误的是( )

A. 属于强制检定的应按周期进行检定

B. 企业应建立完善的计量器具管理制度

C. 任何单位和个人不得擅自拆卸、改装计量基准

D. 强制鉴定周期可根据企业实际使用情况来确定

【答案】D

【解析】2020教材P332,考查计量的相关规定

对属于强制检定范围的计量器具应定期进行强制检定

17. 下列情况中,无需到供电部门办理用电手续的是( )

A. 增加用电

B. 变更用电

C. 增设以及配电

D. 新装用电

【答案】C

【解析】2020教材P337,考查建设用电及施工的相关规定

用电手续的规定:申请新装用电、临时用电、增加用电容量、变更用电和终止用电,应当依照规定的程序办理手续。

18. 压力容器安装前,不需要查验的是( )

A. 竣工图样和产品合格证

B. 产品质量证明文件

C. 压力容器监督检验证书

D. 使用维护保养说明

【答案】D

【解析】2020教材P354,考查特种设备的相关规定

压力容器出厂技术文件和资料包括:竣工图样;产品合格证、产品质量证明文件及产品铭牌的拓印件或复印件;压力容器监督检验证书压力容器安全技术监察规程规定的设计文件,如强度计算书

19. 砌体工程量小于100㎡的炉窑砌筑工程,在施工质量验收时应划分为( )

A. 分部工程

B. 分项工程

C. 检验批

D. 子分部工程

【答案】B

【解析】2020教材P360,考查工业安装工程施工质量验收统一要求

分项工程应按炉窑结构组成或区段进行划分,分项工程可由一个或若干个检验批组成。如高炉炉底、炉缸等,转化炉辐射段、过渡段和对流段等。当炉窑砌体工程量小于100m3时,可将一座(台)炉窑作为一个分项工程。

20. 建筑安装工程分部工程质量验收的负责人是( )

A. 专业监理工程师

B. 施工项目经理

C. 设计单位技术负责人

D. 建设单位项目负责人

【答案】D

【解析】2020教材P364,考查建筑安装工程施工质量验收统一要求

分部(子分部)工程质量应由总监理工程师(或建设单位项目专业负责人)组织项目经理、项目技术负责人和有关勘察、设计单位项目负责人进行验收,此题出的不严谨,根据排除法只能选D

二、多项选择题 (共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分。)

21. 关于履带式起重机安全作业的说法,正确的( )

A. 履带最大接地比压力小于地面承载力

B. 定期检验报告应在有效期内

C. 负载行走应按说明书的要求操作

D. 转场变拆均不需要检查验收

E. 双机抬吊承载小于额定载荷80%

【答案】ABCE

【解析】2020教材P31,考查起重技术

A选项:接地比压指和地面接触物体的单位面积上所承受的垂直载荷,履带接地最大比压小于地面承载力才能保证履带式起重机的使用安全,不会造成机翻、人亡、物毁等事故

D选项明显错误,转场变拆后需要检查验收

22. 焊接作业时,焊工遵循的作业文件有( )

A. 焊接作业指导书

B. 焊接工艺评定报告

C. 技术交底的记录

D. 焊缝检验方案

E. 焊缝热处理方案

【答案】AC

【解析】2020教材P46,考查焊接技术

焊工应取得相应的资格,获得了焊接工艺(作业)指导书,并接受了技术交底

23. 设备找正时,常用的检测方法有(ABDE)P52

A. 钢丝挂线法

B. 放大镜观察接触法

C. 显微镜观察法

D. 高精度经纬仪测量法

E. 导电接触讯号法

【答案】2020教材P52,考查机械设备安装工程施工技术

常用设备找正检测方法 :钢丝挂线法 ,检测精度为1mm ;放大镜观察接触法 ,检测精度为0.05mm;导电接触讯号法 ,检测精度为0.05mm;高精度经纬仪 、精密全站仪测量法可达到更精确的检测精度。排除法,C肯定不能选

24. 关于电力架空线路及试验的说法中,正确的有( )

A. 导线连接电阻不应超过同长度导线电阻的2倍

B. 检查架空线各相两侧的相位应一致

C. 在额定电压下对空载线路的冲击合闸实验应进行3次

D. 导线连接处的机械强度不应低于导线强度的90%

E. 检验导线接头的连接质量可用红外线测温仪

【答案】BCE

【解析】2020教材P64,考查电气安装工程施工技术

A错误.导线连接电阻不应超过同长度导线电阻的1.2倍

D错误.导线连接处的机械强度不应低于导线强度的95%

25. 关于工业管道系统压力实验的说法,正确的有( )

A. 脆性材料管道严禁气压试验

B. 在热处理前完成管道的压力试验

C. 试验合格后应及时填写试验记录

D. 压力试验宜采用液体作为试验介质

E. 严禁在金属材料的脆性转变温度下试验

【答案】ACE

【解析】2020教材P82,考查管道工程施工技术

B错误,管道安装完毕,热处理和无损检测合格后,进行压力试验

D应该没错,但是不推荐选,压力试验应以液体为试验介质,当管道的设计压力小于或等于0.6MPa时,可采用气体为试验介质,但应采取有效的安全措施(选D的可能会得分)

26. 下列设备中,属于工业整装锅炉附件的有( )

A. 省煤器

B. 引风机

C. 风管除尘器

D. 汽包

E. 水冷壁

【答案】ABC

【解析】2020教材P93,考查动力和发电设备安装技术

锅炉附件安装主要包括省煤器、鼓风机及风管除尘器、引风机、烟囱以及管道、阀门、仪表、水泵等安全附件的安装。

27. 金属浮顶罐充水试验的检验内容主要有( )

A. 罐壁强度

B. 浮顶升降试验

C. 储罐容积

D. 排水管严密性

E. 罐底严密性

【答案】ABDE

【解析】2020教材P104,考查静置设备及金属结构的制作与安装技术

储罐建造完毕,进行充水试验的过程中应检查:罐底严密性;罐壁强度及严密性;固定顶的强度、稳定性及严密性;浮顶及内浮顶的升降试验及严密性;浮顶排水管的严密性等

28. 关于建筑室内管道安装的说法,正确的有( )

A. 不同材质的管道应先安装塑料管道后安装钢质管道

B. 埋地管道应在安装结束隐蔽之前进行隐蔽工程验收

C. 冷热水管道垂直安装时热水管道应在冷水管道左侧

D. 金属排水横管固定在承重结构上的固定件间距不大于3m

E. 室内排水立管与排出管端部的连接可采用两个45°弯头

【答案】BCE

【解析】2020教材P131-132,考查建筑管道工程施工技术

A错误:对于不同材质的管道应先安装钢质管道,后安装塑料管道

D错误:金属排水管道上的吊钩或卡箍应固定在承重结构上。固定件间距;横管不大于2m;立管不大于3m

29. 关于导管内穿线和槽盒内敷线的说法,正确都有( )

A. 同一交流回路导线可穿入不同金属导管内

B. 不同电压等级的导线不能穿在同一导管内

C. 同一槽盒内不宜同时敷设绝缘导线的电缆

D. 导管内的道线接头应设置在专用接线盒内

E. 垂直安装的槽盒内导线敷设不用分段固定

【答案】BCD

【解析】2020教材P138,考查建筑电气工程施工技术

A错误:同一交流回路的绝缘导线不应敷设于不同的金属槽盒内或穿于不同金属导管内

E错误:绝缘导线在槽盒内应有一定余量,并应按回路分段绑扎;当垂直或大于45°倾斜敷设时,应将绝缘导线分段固定在槽盒内的专用部件上,每段至少应有一个固定点

30. 关于洁净空调风管制作的说法,正确的有 ( )

A. 洁净度为N1至N5级按中压系统风管制作

B. 空调风管清洗后立即安装的风管可以不封口

C. 内表面清洗干净且检查合格的风管可不封口

D. 镀锌钢板风管的镀锌层损坏时应做防腐处理

E. 矩形风管边长800mm时不得有纵向拼接缝

【答案】BDE

【解析】2020教材P151,考查通风与空调工程施工技术

A错误:洁净度等级N1~N5级的,按高压系统的风管制作要求

C错误:风管及部件制作完成后,用无腐蚀性清洗液将内表面清洗干净,干燥后经检查达到要求即进行封口,安装前再拆除封口

三、案例分析

案例(一)

背景资料( 通风空调、技术管理)

A安装公司承包了一商务楼的机电安装工程项目,工程内容包括:通风空调、给排水、建筑电气和消防工程等。A公司签订合同后,经业主同意,将消防工程分包给B公司,在开工前,A公司组织有关工程技术管理人员,依据施工组织设计、设计文件、施工合同和设备说明书等资料,对相关人员进行项目总体交底。

A公司项目部进场后,依据施工验收规范和施工图纸制定了金属风管的安装程序:测量放线→支吊架安装→风管检查→组合连接→风管调整→风管绝热→漏风量测试→质量检查。

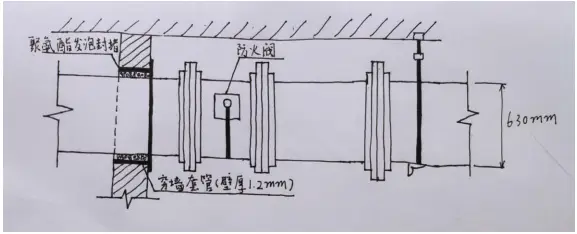

风管制作材料有1.0mm、1.2mm镀锌钢板、角钢等。施工后,风管板材拼接、风管制作、风管法兰连接等检查均符合质量要求。但防火阀安装和风管穿墙(如图)存在质量问题,监理工程师要求项目部返工。

项目部组织施工人员返工后,工程质量验收合格。

验收架子有什么要求_支吊架验收内容表_成品支吊架验收标准规范

问题 1、开工前,需要对哪些相关人员进行项目总体交底?

答:开工前,需要对项目部职能部门、专业技术负责人和主要施工负责人及分包单位有关人员进行项目总体交底【4分】

【解析】2020教材P209,考查机电工程施工技术管理

问题2、项目部制定的金属风管安装程序存在什么问题?会造成什么后果?

答:

1)项目部制定的金属风管安装程序中,风管绝热应该位于漏风量测试之后【2分】

2)漏风量测试如果不合格,会对风管绝热工程造成返工,影响施工进度、造成经济损失【3分】

【解析】2020教材P149,考查通风与空调工程施工技术

风管、部件及空调设备绝热工程施工应在风管系统严密性试验合格后进行

问题3、本工程的风管板材拼接应采用哪种方法?风管与风管的连接可采用哪几种连接方式?

答:1)本工程的风管板材拼接应采用咬口连接【2分】

2)风管与风管的连接可采用法兰连接、薄钢板法兰连接【3分】

【解析】2020教材P146,考查通风与空调工程施工技术

问题4、图中有哪些不符合规范要求?写出正确的做法。

答:

1) 穿墙套管的厚度仅为1.2mm不符合规范要求;

正确做法:穿墙套管的厚度不得低于1.6mm【2分】

2) 风管与穿墙套管之间采用聚氨酯发泡进行封堵不符合规范要求;

正确做法:风管与穿墙套管之间应采用不燃柔性材料封堵严密【2分】

3) 防火阀的边长尺寸为630mm没有设置单独支吊架不符合规范要求;

正确做法:防火阀应装置单独的支吊架【2分】

【解析】2020教材P147,考查通风与空调工程施工技术

案例(二)

背景资料

某安装公司承包某热电联产项目的机电安装工程。主要设备材料(如母线槽等)由施工单位采购。合同签订后,安装公司履行相关开工手续,编制了施工方案及各分项工程施工程序。施工方案内容主要包括:工程概况、编制依据、施工准备、质量安全保证措施。针对低压配电母线槽的安装,制定了施工程序:开箱检查→支架安装→单节母线槽绝缘测试→母线槽安装→通电前绝缘测试→送点验收

在施工过程中,发生了以下事件:

事件1:建设单位对配电母线槽用途提出新的要求,通知了设计单位但其未能及时修改出图,后经协调,设计单位提供了修改图纸。供货单位拿到图纸后,由于建设单位工程款未及时支付给施工单位,导致母线槽未按原定计划采购生产。安装公司催促建设单位付款后,才使母线槽送达施工现场,但已造成工期延误。

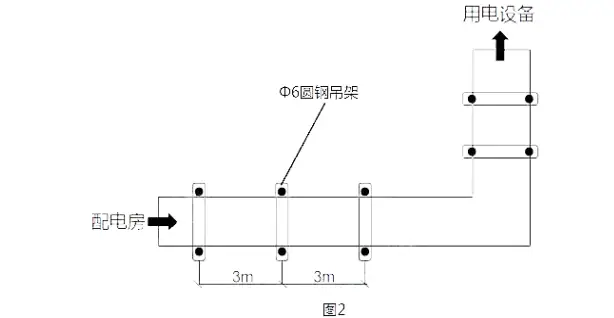

事件2:母线槽安装完成后,因没能很好的进行成品保护,遭遇雨季建筑渗水,母线槽受潮,送电前绝缘电阻测试不合格,并且部分吊架安装不符合规范要求(如图),质检员对母线槽安装提出了返工要求。母线槽拆下后,有5节母线槽的绝缘电阻测试值如下表,母线槽经干燥处理,增加圆钢吊架后返工安装,通电验收合格,但造成了工期的延误。

验收架子有什么要求_支吊架验收内容表_成品支吊架验收标准规范

问题1、安装公司编制的施工方案还应包括哪些内容?

答:还应包括:施工安排、资源配置计划、施工方法及工艺要求【4分】

【解析】2020教材P195,考查机电工程施工组织设计

问题2、表中,哪几节母线槽绝缘电阻测试值不符合规范要求?写出合格的要求。

1)第③节和第⑤节母线槽绝缘电阻测试值不符合规范要求【2分】

2)合格要求:母线槽的绝缘电阻值不应低于20MΩ【2分】

【解析】2020教材P137,考查建筑电气工程施工技术

问题3、图中,母线槽安装有哪些不符合规范要求?写出符合规范要求的做法

答:1)圆钢吊架的直径仅为6mm不符合规范要求;

正确做法:圆钢吊架的直径不应小于8mm【3分】

2)水平母线槽吊架的间距为3m不符合规范要求;

正确做法:吊架间距不应大于2m【3分】

【解析】2020教材P137,考查建筑电气工程施工技术

问题4.分别指出建设、设计和施工单位的哪些原因造成了工期延误?

1) 建设单位的原因:

对配电母线槽用途提出新的要求、工程款未及时支付给施工单位【2分】

2)设计单位的原因:未能及时修改出图【2分】

3)施工单位的原因:没能很好的进行成品保护,遭遇雨季建筑渗水,母线槽受潮造成返工;母线槽安装不符合规范要求,造成返工【2分】

【解析】考察影响进度计划的原因 ,送分题,抄背景就可以

案例(三)

背景资料:(质量管理、机械设备安装、焊接技术)

某气象处理厂新建一套天然气脱乙烷装置,工程内容包含脱乙烷罐,丙烷制冷机组(两套),冷箱的安装及配套钢结构,工艺管道,电器和仪表的安装调试等。某公司承接该项目后,成立项目部。进行项目策划,策划书中强调施工质量控制,承诺全面实行“三检制”。

安装后期,在制冷机组油管冲洗前,项目部对设备滑动轴承间隙进行了测量,均符合要求。按计划冲洗后,除一路直管外,其余油管路全部冲洗合格,针对一路冲洗不合格的油管,项目部采取的冲洗措施:将其他支管及主管的连接处加设隔离盲板,加大不合格支管的冲洗流量,采取措施后,冲洗合格。

试车时,主轴轴承烧毁,初步估计直接经济损失10万元,经查,在隔离挡板拆除过程中,通往主轴承的油路上的隔离盲板漏拆。监理工程师认为项目部未能严格执行承诺的“三检制”,责令项目部限期上报质量事故报告书。项目部按要求及时编写,并上报了质量事故报告。报告内容:事故发生的时间,地点。工程项目名称,事故发生后采取的措施,事故报告单位,联系人及联系方式等。监理工程师认为质量事故报告内容不完整,需要补充。

监理工程师在检查钢结构一级焊缝表面质量时,发现存在咬边、未焊满,根部收缩,弧坑裂纹等质量缺陷,要求项目部加强焊工的培训并对焊工的资质进行了再次核查。项目部进行了整顿和培训,作业人员的技术水品达到要求,项目进展顺利并按时完工

问题1制冷机组滑动轴承间隙要测量哪几个项目?分别用什么方法测量?

答:1)制冷机组滑动轴承间隙要测量:顶间隙、侧间隙和轴向间隙【3分】

2)顶间隙可采用压铅法进行测量;侧间隙可采用塞尺进行测量;

3)轴向间隙可采用塞尺或千分表进行测量【3分】

【解析】2020教材P54,考查机械设备安装工程施工技术

问题2:针对主轴承烧毁事件,项目都在“三检制”的那些环节上出现了问题?

答:针对主轴承烧毁事件,项目部在自检、互检和专检环节均出现了问题【3分】

(1)自检:操作人员没有做好自己的工作的把关【1分】

(2)互检:操作人员之间没有做好相互监督【1分】

(3)专检:质量检验员没有做好试车前检查【1分】

【解析】2020教材P240,考查机电工程施工质量管理

问题3:本工程的质量事故报告还应补充哪些内容?建设单位负责人接到报告后应于多长时间内向当地有关部门报告?

答:1)本工程的质量事故报告还应补充:工程各参建单位名称;事故发生的简要经过、伤亡人数和初步估计的直接经济损失;事故的初步原因;事故控制情况【3分】

2) 建设单位负责人接到报告后应于1小时内向当地有关部门报告【2分】

【解析】2020教材P242,考查机电工程施工质量管理

问题4:钢结构的一级焊缝中还可能存在哪些表面质量缺陷?

答:钢结构的一级焊缝中还可能存在的表面质量缺陷有:表面气孔、表面夹渣、焊瘤【3分】

【解析】2020教材P45,考查焊接技术

案例(四)

背景资料(资源管理、竣工验收管理、工业管道)

某新建工业项目的循环冷却水泵站由某安装公司承建,泵站为半地下式钢制混凝土结构,水泵泵组设计为三用一备。设疑的一套2t×6m单梁桥式起重机用于泵组设备的检修吊装。该泵站为全厂提供循环冷却水,其中,鼓风机冷却水管道系统主要材料(见表4)。冷却水系统工程设计对管道冲洗无特别要求

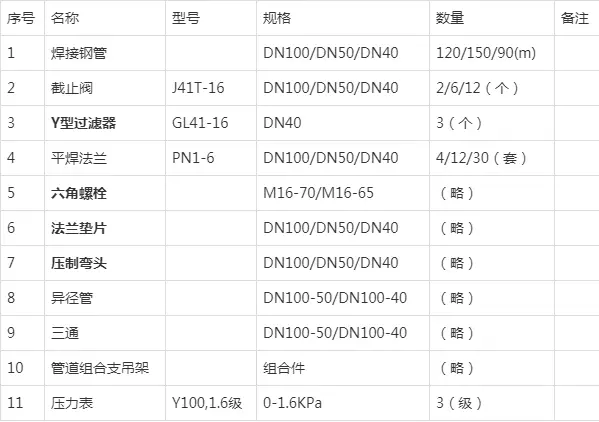

表4

在泵房阀门,材料进场开箱验收时,所有阀门的合格证等质量证明文件齐全,除由一台DN300电动蝶阀的手动与电动转换开关无法动作,安装公司施工人员认为问题不影响阀门与管道的连接,虽将该阀门运至安装现场准备安装。

验收架子有什么要求_成品支吊架验收标准规范_支吊架验收内容表

安装公司在起重机安装完成,验收合格后,整理起重机竣工资料,向监理工程师申请核验时,监理工程师认为竣工材料中缺少特种设备安装告知及监督监检等资料,要求安装公司补齐。

鼓风机房冷却水管道系统试压试验合格后,进行管道冲洗,冲洗压力和冲洗量满足要求,冲洗后验收合格。

问题1:表4中除焊接钢管、截止阀、平焊法兰、异径管、三通,还有哪集中材料属于管道组成件?

答:管道组成件还有:Y型过滤器、法兰垫片、六角螺栓、压制弯头【4分】

【解析】2020教材P76,考查管道工程施工技术

问题2:安装公司施工人员在开箱验收时的做法是否正确?应如何处置?

1)安装公司施工人员在开箱验收时的做法不正确【2分】

2)应该这样处置:DN300电动蝶阀的手动与电动转换开关无法动作属于质量问题,对质量不合格的材料应拒绝接收【3分】

【解析】2020教材P203,考查机电工程施工资源管理

问题3:在起重机竣工资料报验时,监理工程师的做法是否正确?说明理由

答:1)监理工程师要求不正确【2分】

2)理由:额定起重量≥3t且提升高度≥2m的起重机才属于特种设备的法定范围,此桥式起重机的额定起重量仅为2t,不在法定范围内,不需要进行监督检验和安装告知【3分】

【解析】2020教材P347,考查特种设备的相关规定

问题4.鼓风机房冷却水管道冲洗的合格标准是什么?系统冲洗的最低流速为多少?管道系统冲洗,所需最小流量的计算应依据哪个规格的管道?

答:

1)鼓风机房冷却水管道冲洗的合格标准是:排出口的水色和透明度与入口水目测一致【2分】

2)系统冲洗的最低流速为:1.5m/s【2分】

3)管道系统冲洗,所需最小流量的计算应依据DN100的管道【2分】

【解析】2020教材P85,考查管道工程施工技术
